試題一:(20分)
某市區一項重點工程,采用工程量清單方式公開招標。經資審后確定的合格投標人短名單包括A、B、C、D、E等5家資信和能力俱佳的施工企業。各投標人按技術標、商務標分別裝訂報送投標文件。評標委員會由7人組成,采用綜合評估法,評標指標與評分規則如下:
1、評標指標及其權重:
(1)技術標為40分,其中:項目經理部人員配備10分、施工工藝與方法14分、進度計劃與現場布置10分、保證措施與管理體系6分。
(2)商務標為50分,其中:總報價20分、分部分項工程綜合單價10分、措施項目費用6分、其他項目費用4分、主要材料報價5分、商務標完整性和數據準確性5分。
(3)項目經理和技術負責人答辯為10分。
2、評分規則:
(1)技術標(評分規則略),各投標人技術標得分見表1.3。
表1.3 技術標得分匯總表
得 分 投標人 |
項目經理部人員配備(10) |
施工工藝 與方法(14) |
進度計劃與現場布置(10) |
保證措施與 管理體系(6) |
小計 (40) |
A |
9 |
12 |
10 |
6 |
37 |
B |
9 |
13 |
9 |
6 |
37 |
C |
10 |
11 |
9 |
5 |
35 |
D |
8 |
11 |
8 |
5 |
32 |
E |
10 |
10 |
9 |
5 |
34 |
(2)商務標
1)總報價,以各有效投標總報價平均值下浮3個百分點為基準價,總報價等于基準價得20分;報價比基準價每高于1個百分點扣2分,每低于1個百分點扣1分。
2)分部分項工程綜合單價,在各有效投標文件的分部分項工程量清單報價中按合價從大到小抽取5項(每項權重2分),分別計算每項平均綜合單價,報價在平均綜合單價95%-102%范圍內得2分,報價在平均綜合單價95%-102%范圍以外,每高(低)于1個百分點扣0.5分。
3)措施項目費用,①必要的措施項目每漏1項扣0.5分;②報價在有效投標文件報價平均值的90%-105%范圍內得6分,報價在平均值的90%-105%范圍以外,每高(低)于1個百分點扣0.5分。
4)其他項目費用,報價在有效投標文件報價平均值的95%-100%范圍內得4分,報價在平均值的95%-100%范圍以外,每高(低)于1個百分點扣0.5分。
5)主要材料報價,在各有效投標文件的主要材料報價中按合價從大到小抽取5項(每項權重1分),分別計算每項主要材料單價的報價,報價在平均綜合單價90%-105%范圍內得1分,報價在平均綜合單價90%-105%范圍以外,每高(低)于1個百分點扣0.2分。
6)商務標完整性和數據準確性,每發現1處非較大錯誤扣1-2分,每發現1處較大錯誤扣2-3分,對存在嚴重錯誤的標書按出現重大偏差處理。
上述每項指標扣分,最多扣至該指標得0分止。
經評標委員會認定5份投標均有效,各投標人商務標指標情況,見表1.4、表1.5。
表1.4 總報價、措施和其他項目費用報價匯總表
投標人 指標項目 |
A |
B |
C |
D |
E |
總報價(萬元) |
30 793.37 |
26 989.75 |
32 200.09 |
27 521.62 |
28 314.27 |
措施項目費用(萬元) |
2 787.62 |
1 822.08 |
1 839.87 |
2 000.88 |
2 087.50 |
其他項目費用(萬元) |
257.65 |
267.25 |
271.80 |
222.98 |
232.76 |
措施項目缺項和商務標 完整性、準確性扣分 |
措施項目缺項扣1分。 |
0 |
措施項目缺項扣0.5分; 完整性、準確性扣2分。 |
完整性、準確性扣0.5分。 |
0 |
表1.5 主要分部分項工程綜合單價、材料價格報價匯總表
投標人 指標項目 |
A |
B |
C |
D |
E | |
分部分項綜合單價 |
螺旋鉆孔灌注樁C30砼(元/m3) |
849.02 |
807.27 |
1016.50 |
792.63 |
735.22 |
滿堂基礎C30砼(元/m3) |
336.50 |
316.80 |
345.95 |
360.01 |
361.34 | |
異形梁C30砼(元/m3) |
335.78 |
355.3 |
367.42 |
365.17 |
386.45 | |
現澆混凝土鋼筋φ10(元/t) |
3849.17 |
3924.35 |
4598.88 |
3663.73 |
3768.64 | |
鋼架(梁、柱)制作安裝(元/t) |
6578.84 |
6291.89 |
7234.09 |
6449.93 |
6752.97 | |
主要材料價格 |
鋼筋φ10(元/t) |
3350 |
3200 |
3800 |
3070 |
3100 |
鋼筋φ16-25(元/t) |
3150 |
3200 |
3800 |
2950 |
2900 | |
商砼C30(元/m3) |
300 |
265 |
280 |
250 |
245 | |
商砼C40(元/m3) |
320 |
325 |
330 |
298 |
310 | |
砼C50(元/m3) |
350 |
385 |
390 |
360 |
360 |
(3)項目經理和技術負責人答辯,表1.6為各投標人答辯得分匯總表。評分方法為去掉一個最高分和一個最低分后的算術平均數。
表1.6 評委為項目經理和技術負責人答辯得分匯總表
評委 投標人 |
一 |
二 |
三 |
四 |
五 |
六 |
七 |
A |
9.5 |
10.0 |
8.5 |
9.0 |
8.0 |
7.5 |
8.0 |
B |
9.5 |
8.5 |
9.0 |
8.5 |
8.0 |
9.0 |
8.5 |
C |
9.0 |
9.0 |
8.5 |
9.0 |
8.5 |
7.5 |
8.0 |
D |
8.5 |
8.5 |
9.0 |
7.5 |
8.0 |
9.0 |
8.5 |
E |
8.0 |
10.0 |
8.5 |
9.0 |
9.0 |
8.5 |
8.0 |
問題:
1. 試對各投標人商務標進行評分。
2. 試對各投標人答辯進行評分。
3. 按綜合得分從高到低確定3名中標候選人。
試題二:(20分)
某咨詢公司接受某商廈業主委托,對商廈改造提出以下兩個方案:
方案甲:對原商廈進行改建。該方案預計投資6000萬元,改建后可使用10年。使用期間每年需維護費300萬元,運營10年后報廢,殘值為0。
方案乙:拆除原商廈,并新建。該方案預計投資30 000萬元,建成后可使用60年。使用期間每年需維護費500萬元,每20年需進行一次大修,每次大修費用為1500萬元,運營60年后報廢,殘值800萬元。
基準收益率為6%。
表 資金等值換算系數表
n |
3 |
10 |
20 |
40 |
60 |
63 |
(P/F, 6%, n) |
0.8396 |
0.5584 |
0.3118 |
0.0972 |
0.0303 |
0.0255 |
(A/P, 6%, n) |
0.3741 |
0.1359 |
0.0872 |
0.0665 |
0.0619 |
0.0616 |
問題:
1.如果不考慮兩方案建設期的差異,計算兩個方案的年費用。
2.若方案甲、方案乙的年系統效率分別為2000萬元、4500萬元,以年費用作為壽命周期成本,計算兩方案的費用效率指標,并選擇最優方案。
3.如果考慮按方案乙該商廈需3年建成,建設投資分3次在每年末投入,試重新對方案甲、方案乙進行評價和選擇。
試題三:(20分)
某擬建化工建設項目財務評價數據如下:
1.項目計算期為10年,其中建設期2年,生產運營期8年。第3年投產,第4年開始達到100%設計生產能力。
2.項目建設投資估算1億元(不含貸款利息)。其中預計1000萬元為無形資產;300萬元為其他資產;其余投資形成固定資產(其中貸款5000萬元)。
3.固定資產在運營期內按直線法折舊,殘值(殘值率為10%)在項目計算期末一次性收回。固定資產投資方向調節稅稅率為0。
4.流動資金為1000萬元(其中30%用于不隨產量多少變化的固定成本支出,該部分資金采用貸款方式投入,其余流動資金利用自有資金投入),在項目計算期末收回。
5.無形資產在運營期內,均勻攤?cè)氤杀尽?SPAN lang=EN-US>
6.其他資產在生產運營期的前3年內,均勻攤?cè)氤杀尽?SPAN lang=EN-US>
7.項目的設計生產能力為年產量1.5萬噸某產品,預計每噸銷售價為6000元,年銷售稅金及附加按銷售收入的5%計取,所得稅稅率為33%。
8.項目的資金投入、收益、成本等基礎數據,見表1.1。
表 某化工建設項目資金投入、收益及成本數據表 單位:萬元
序號 |
年 份 項 目 |
1 |
2 |
3 |
4 |
5~10 | |
1 |
建設 投資 |
自籌資金部分 |
4000 |
1000 |
|
|
|
貸款(不含貸款利息) |
2000 |
3000 |
|
|
| ||
2 |
流動 資金 |
自籌資金部分 |
|
|
600 |
100 |
|
貸款 |
|
|
300 |
|
| ||
3 |
年生產、銷售量(萬噸) |
|
|
0.95 |
1.5 |
1.5 | |
4 |
年經營成本 |
|
|
4500 |
5000 |
5000 |
9.還款方式:建設投資貸款在項目生產運營期內按等額本息償還法償還,貸款年利率為6%,按年計息;流動資金貸款本金在項目計算期末一次償還,貸款年利率為3%,按年付息。
10.經營成本中的20%為不隨產量多少變化的固定成本支出。
問題:
1. 計算建設期貸款利息,編制借款還本付息表。
2. 計算每年固定資產折舊費,無形資產和其他資產攤銷費。
3. 編制總成本費用估算表。
4.編制項目損益表(每年盈余公積金提取比例為10%;應付利潤按自籌資金總額的15%計算,但最多不超過可供分配利潤的90%)。
5.計算第6年的產量盈虧平衡點和單價盈虧平衡點,分析項目盈利能力和抗風險能力。
試題四:(20分)

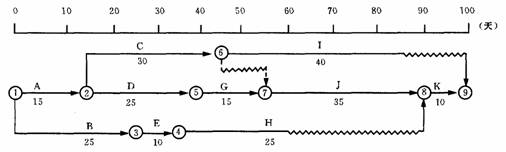

某工程項目開工之前,承包方已提交了施工進度計劃,如圖1.1 所示,該計劃滿足合同工期100天的要求。
圖1.1 時標網絡進度計劃
在上述施工進度計劃中,由于工作E和工作G共用一臺塔吊(塔吊原計劃在開工第25天后進場投入使用)必須順序施工,使用的先后順序不受限制(其他工作不使用塔吊)。
在施工過程中,由于業主要求變更設計圖紙,使工作B停工10天(其他持續時間不變),業主代表及時向承包方發出通知,要求承包方調整進度計劃,以保證該工程按合同工期完成。
承包方提出的調整方案及附加要求(以下各項費用數據均符合實際)如下:
1、調整方案:將工作J的持續時間壓縮5天。
2、費用補償要求:
(1)工作J壓縮5天.增加趕工費25000元;
(2)塔吊閑置15天補償:600×15=9 000(元);(600元/天為塔吊租賃費)
(3)由于工作B停工10天造成其他有關機械閑置、人員窩工等綜合損失45000元。
問題:
1、如果在原計劃中先安排工作E,后安排工作G施工,塔吊應安排在第幾天(上班時刻)進場投入使用較為合理?為什么?
2、工作B停工10天后,承包方提出的進度計劃調整方案是否合理? 該計劃如何調整更為合理?
3、承包方提出的各項費用補償要求是否合理?為什么?應批準補償多少元?
試題五:(20分)
某工程項目業主通過工程量清單招標方式確定某投標人為中標人。并與其簽訂了工程承包合同,工期4個月。有關工程價款條款如下:
(1)分項工程清單中含有兩個分項工程,工程量分別為甲項
(2)措施項目清單中包括:1)環保、安全與文明施工等全工地性綜合措施費用8萬元;2)模板與腳手架等與分項工程作業相關的措施費用10萬元。
(3)其他項目清單中僅含零星工作費3萬元。
(4)規費綜合費率3.31%;稅金率3.47%。
有關付款條款如下:
(1)材料預付款為分項工程合同價的20%,于開工前支付,在最后兩個月平均扣除。
(2)措施項目中,全工地性綜合措施費用于開工前全額支付;與分項工程作業相關的措施費用于開工前和開工后第2月末分兩次平均支付。措施項目費用不予調整。
(3)其他項目費用于竣工月結算。
(4)業主從每次承包商的分項工程款中,按5%的比例扣留質量保證金。
(5)造價工程師每月簽發付款憑證最低金額為25萬元。
承包商每月實際完成并經簽證確認的工程量如表1.7所示。
表1.7 單位:m3
月份 項目 |
1 |
2 |
3 |
4 |
甲 項 |
500 |
800 |
800 |
600 |
乙 項 |
700 |
900 |
800 |
600 |
問題:
1.工程預計合同總價為多少?材料預付款是多少?首次支付措施費是多少?
2.每月工程量價款是多少?造價工程師應簽證的每月工程款是多少?實際應簽發的每月付款憑證金額是多少?
