2015年二級建造師《市政工程》全新試題第二套

來源:考試吧 2015-3-26 11:15:09 要考試,上考試吧! 二建萬題庫
2015年二級建造師正在備考,考試吧整理“2015年二級建造師《市政工程》全新試題”供大家參考使用!
第 1 頁:單項選擇題
第 3 頁:多項選擇題
第 4 頁:案例分析題

  三、案例分析題(共4大題)

  31 背景資料:

  某公司中標污水處理廠升級改造工程,處理規模為70萬m3/d,其中包括中水處理系統。中水處理系統的配水井為矩形鋼筋混凝土半地下室結構,平面尺寸17.6m×14.4m,高11.8m,設計水深9m;底板、頂板厚度分別為1.1m、0.25m。

  施工過程中發生了如下事件:

  事件一:配水井基坑邊坡坡度1:0.7(基坑開挖不受地下水影響),采用厚度6~10cm的細石混凝土護面。配水井頂板現澆施工采用扣件式鋼管支架,支架剖面如下圖所示。方案報公司審批時,主管部門認為基坑缺少降、排水設施,頂板支架缺少重要桿件,要求修改補充。

2016二級建造師《市政工程》考前必做試卷第二套

  事件二:在基坑開挖時,現場施工員認為土質較好,擬取消細石混凝土護面,被監理工程師發現后制止。

  事件三:施工過程中,由于設備安裝工期壓力,中水管道未進行功能性試驗就進行了道路施工(中水管在道路兩側)。試運行時中水管道出現問題,破開道路對中水管進行修復造成經濟損失180萬元,施工單位為此向建設單位提出費用索賠。

  問題:

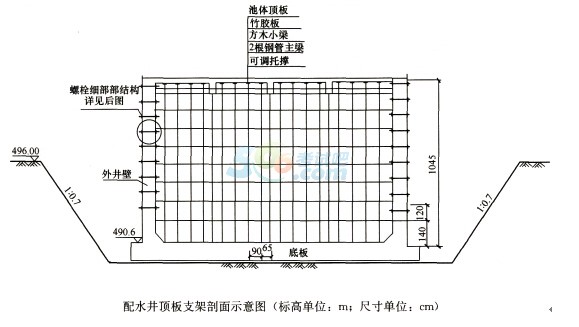

  1.配水井頂板支架剖面示意圖中基坑缺少哪些降、排水設施?頂板支架缺少哪些重要桿件?

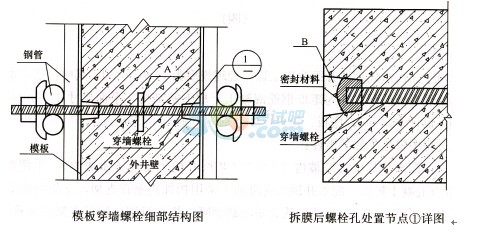

  2.指出下面兩圖中A、B的名稱,簡述本工程采用穿墻螺栓的作用。

2016二級建造師《市政工程》考前必做試卷第二套

  3.事件二中,監理工程師為什么會制止現場施工員行為?取消細石混凝土護面應履行什么手續?

  4.事件三所造成的損失能否索賠?說明理由。

  5.配水井滿水試驗至少應分幾次充水?分別列出每次充水高程。

  參考解析:

  1.【參考答案】

  缺少的降水設施:(1)排水明溝;(2)集水井;(3)排水泵。

  頂板支架缺少的重要桿件:(1)掃地桿;(2)水平剪刀撐;(3)豎向剪刀撐。

  【考點解析】本小題為分析判斷題,涉及兩個考點:(1)明溝、集水井排水系統的布置;(2)加強型滿堂支撐架的構造。背景資料給我們的信息是配水井基坑邊坡坡度1:0.7(基坑開挖不受地下水影響),采用厚度6~10cm的細石混凝土護面。配水井頂板現澆施工采用扣件式鋼管支架(支架剖面示意圖見案例背景資料)。方案報公司審批時,主管部門認為基坑缺少降、排水設施,頂板支架缺少重要桿件,要求修改補充。

  從上述內容可見:

  (1)該配水井基坑土質好,采用敞口放坡基坑形式修建,基坑開挖不受地下水影響,因此基坑周圍地面應設排水溝,避免雨水、滲水等流入坑內,基坑也應設置必要的排水設施,保證開挖時及時排出雨水;同時,應對坡頂、坡面、坡腳采取降排水措施。對于這種基坑較適宜的排水方案是明溝、集水井排水。明溝、集水井排水是在基坑的兩側或四周設置排水明溝,在基坑四角設置集水井,使基坑滲出的地下水及雨水通過排水明溝匯集于集水井內,然后用水泵將其排出基坑外。排水明溝宜布置在擬建建筑基礎邊0.4m以外,溝邊緣離開邊坡坡腳應不小于0.3m。排水明溝的底面應比挖土面低0.3~0.4m。集水井底面應比溝底面低0.5m以上,并隨基坑的挖深而加深,以保持水流暢通。明溝、集水井排水,視水量多少連續或間斷抽水,直至基礎施工完畢、回填土為止。

  (2)配水井頂板現澆施工采用扣件式鋼管支架,按《建筑施工扣件式鋼管腳手架安全技術規范》JGJ 130—2011第2.1.6條定義,滿堂扣件式鋼管支撐架:在縱、橫方向,由不少于三排立桿并與水平桿、水平剪刀撐、豎向剪刀撐、扣件等構成腳手架。該架體頂部鋼結構安裝等(同類工程)施工荷載通過可調托撐軸心傳力給立桿,頂部立桿呈軸心受壓狀態,簡稱滿堂支撐架。從背景資料的剖面示意圖與上述定義比較可以看出,該支架屬于滿堂扣件式鋼管支撐架,同時可以得知該圖中缺少水平剪刀撐、豎向剪刀撐和掃地桿,因?yàn)閳D中最底層的水平桿離地尺寸為140cm,而按《建筑施工扣件式鋼管腳手架安全技術規范》JGJ 130—2011規定,掃地桿的離地尺寸最大為20cm;況且,從圖中可知,該滿堂支撐架的步距為120cm,與圖中最底層的水平桿離地尺寸140cm的差值正好為20cm。

  2.【參考答案】

  A:止水環;B:膨脹水泥。

  采用穿墻螺栓的作用:平衡澆筑混凝土對模板的側壓力,防止模板變形和位移。

  【考點解析】本小題是道簡答題,用于考察考生的現澆混凝土水池模板支架施工實踐知識,F(xiàn)澆混凝土水池模板、支架施工技術要點如下:

  (1)模板及其支架應滿足澆筑混凝土?xí)r的承載能力、剛度和穩定性要求,且應安裝牢固。

  (2)各部位的模板安裝位置正確、拼縫緊密不漏漿;對拉螺栓、墊塊等安裝穩固;模板上的預埋件、預留孔洞不得遺漏,且安裝牢固;在安裝池壁的最下一層模板時,應在適當位置預留清掃雜物用的窗口。在澆筑混凝土前,應將模板內部清掃干凈,經檢驗合格后,再將窗口封閉。

  (3)采用穿墻螺栓來平衡混凝土澆筑對模板產生的側壓力時,應選用兩端能拆卸的螺栓或在拆模板時可拔出的螺栓,并應符合下列規定:

  1)兩端能拆卸的螺栓中部宜加焊止水環,且止水環不宜采用圓形。

  2)螺栓拆卸后混凝土壁面應留有40~50mm深的錐形槽。

  3)在池壁形成的螺栓錐形槽內,應采用無收縮、易密實、具有足夠強度、與池壁混凝土顏色一致或接近的材料封堵,封堵完畢的穿墻螺栓孔不得有收縮裂縫和濕漬。

  (4)池壁模板施工時,應設置確保墻體順直和防止?jié)仓炷習r模板傾覆的裝置。

  (5)固定在模板上的預埋管、預埋件的安裝必須牢固,位置準確。安裝前應清除鐵銹和油污,安裝后應作標志。

  (6)池壁與頂板連續施工時,池壁內模立柱不得同時作為頂板模板立柱。頂板支架的斜桿或橫向連桿不得與池壁模板的桿件相連接。池壁模板可先安裝一側,綁完鋼筋后,分層安裝另一側模板,或采用一次安裝到頂而分層預留操作窗口的施工方法。工程實踐證明,穿墻螺栓處是現澆混凝土水池的滲漏點之一,需要采取有效的防滲措施。本案例中采取的加止水環和兩端用密封填料和膨脹水泥堵漏的做法是有效措施之一。

  3.【參考答案】

  原因?yàn)椋旱谝弧⑹┕ぶ腥魏稳瞬坏蒙米愿淖冊O(shè)計;第二、取消細石混凝土護面容易引起基坑邊坡失穩。

  否則應辦理設計變更手續,即向監理和建設單位提出變更要求,經設計同意,由監理簽發變更通知后執行。

  【考點解析】本小題是道簡析題,涉及的考點有(1)基槽土方開挖及護坡技術;(2)設計變更程序。

  地質條件、現場條件等允許時,通常采用敞口放坡基坑形式修建地下工程或構筑物地下部分,但保持基坑邊坡的穩定是非常重要的,否則,一旦邊坡坍塌,不但地基受到震動,影響承載力,而且還影響周圍地下管線、地面建筑物、交通和人身安全。常用的基坑護坡措施:

  (1)基坑土方開挖時,應按設計要求開挖土方,不得超挖,不得在坡頂隨意堆放土方、材料和設備。在整個基坑開挖和地下工程施工期間,應嚴密監測坡頂位移,隨時分析觀測數據。當邊坡有失穩跡象時,應及時采取削坡、坡頂卸荷、坡腳壓載或其他有效措施。

  (2)放坡開挖時應及時作好坡腳、坡面的保護措施。常用的保護措施有:疊放沙包或土袋、水泥抹面、掛網噴漿或混凝土等。也可采用其他措施:包括錨桿噴射混凝土護面、塑料膜或土工織物覆蓋坡面等。

  本案中采用厚度6~10cm的細石混凝土護面,就是設計針對基坑的土質和穩定要求采取的護坡措施,不能擅自修改;要修改也要走程序,以保障人身和工程安全。

  4.【參考答案】

  不能。

  理由:未做功能性試驗且施工進度安排不當,屬于施工方自己的責任。

  【考點解析】本小題為簡答題,用于考察考生對索賠定義的理解程度。工程索賠是在工程承包合同履行中,當事人一方由于另一方未履行合同所規定的義務或者出現了應當承擔的風險而遭受損失時,向另一方提出索賠要求的行為。本案背景資料中反映的情況是施工過程中,由于設備安裝工期壓力,中水管道未進行功能性試驗就進行了道路施工(中水管在道路兩側)。試運行時中水管道出現問題,破開道路對中水管進行修復造成經濟損失180萬元。結合索賠的定義可以看出施工方(當事人一方)遭受的損失,并非建設單位(另一方)未履行合同所規定的義務而應當承擔的風險,不予理賠是理所當然的。

  5.【參考答案】

  本配水井滿水試驗注水至少應分3次進行。每次注水為設計水深的1/3。

  第一次充水高程:應先注水至池壁底部施工縫以上,檢查底板抗?jié)B質量,當無明顯滲漏時,再繼續注水至第一次水深3m,即490.6+3=493.6m處。

  第二次充水高程:493.6+3=496.6m。

  第三次充水高程:496.6+3=499.6m。

  【考點解析】本小題為簡單的計算題,用于考察考生對構筑物滿水試驗時注水規定的理解程度。水池滿水試驗時池內注水要求如下:

  (1)向池內注水宜分3次進行,每次注水為設計水深的1/3。對大、中型池體,可先注水至池壁底部施工縫以上,檢查底板抗?jié)B質量,當無明顯滲漏時,再繼續注水至第一次注水深度。

  (2)注水時水位上升速度不宜超過2m/d。相鄰兩次注水的間隔時間不應小于24h。

  (3)每次注水宜測讀24h的水位下降值,計算滲水量。在注水過程中和注水以后,應對池體作外觀檢查。當發現滲水量過大時,應停止注水。待做出妥善處理后方可繼續注水。

  (4)當設計有特殊要求時,應按設計要求執行。

  在計算充水高程時要區分設計水深和池壁高度;就本題而言,不要將9m與10.45m混淆起來。

  32 背景資料:

  某公司承接了某城市道路的改擴建工程。工程中包含一段長240m的新增路線(含下水道200m)和一段長220m的路面改造(含下水道200m),另需拆除一座舊人行天橋,新建一座立交橋。工程位于城市繁華地帶,建筑物多,地下管網密集,交通量大。新增線路部分地下水位在-4.0m處(原地面高程為±0.0m),下水道基坑設計底高程為-5.5m,立交橋上部結構為預應力箱梁,采用預制吊裝施工。項目部組織有關人員編寫了施工組織設計(其中進度計劃見下圖),并繪制了一張總平面布置圖,要求工程從開工到完工嚴格按該圖進行平面布置。

2016二級建造師《市政工程》考前必做試卷第二套

  施工中,發生了如下導致施工暫停的事件:

  (1)在新增路線管網基坑開挖施工中,原有地下管網資料標注的城市主供水管和光電纜位于-3.Om處.但由于標識的高程和平面位置的偏差,導致供水管和光電纜被挖斷,使開挖施工暫停14d。

  (2)在改造路面施工中,由于攤鋪機設備故障,導致施工中斷7d。項目部針對施工中發生的情況,積極收集進度資料,并向上級公司提交了月度進度報告,報告中綜合描述了進度執行情況。

  問題:

  1.本項目中超過一定規模的危險性較大的工程有哪些?

  2.背景中關于施工平面布置圖的使用是否正確?說明理由。

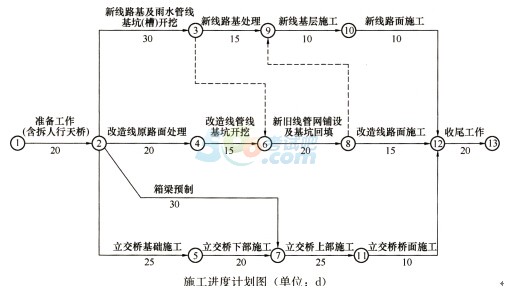

  3.計算工程總工期,并指出關鍵線路(指出節點順序即可)。

  4.分析施工中先后發生的兩次事件對工期產生的影響。如果項目部提出工期索賠,應獲得幾天延期?說明理由。

  5.補充項目部向企業提供月度施工進度報告的內容。

  參考解析:

  1.【參考答案】基坑支護及降水工程;起重吊裝工程;拆除工程;預應力張拉施工。

  【考點解析】本小題是道分析簡答題,涉及的考點:危險性較大的分部分項工程的范圍。背景資料提供的信息:本工程中包含一段長240m的新增路線(含下水道200m)和一段長220m的路面改造(含下水道200m),另需拆除-座舊人行天橋,新建一座立交橋;新增線路部分地下水位位于-4.0m處(原地面高程為±0.0m),下水道基坑設計底高程為-5.5m,立交橋上部結構為預應力箱梁,采用預制吊裝施工。按住建部2009年87號文的規定,本工程中下水道基坑設計底高程為-5.5m,是深基坑工程,屬于超過一定規模的危險性較大的工程;新建立交橋上部結構為預應力箱梁,采用預制吊裝施工,其中的預應力分項工程、預制梁的起重吊裝工程屬于超過一定規模的危險性較大的工程;拆除一座舊人行天橋?qū)儆诔^一定規模的危險性較大的工程。

  2.【參考答案】錯誤之處:總平面布置圖保持不變。由于本項目位于城市繁華地帶,并有新1日工程交替,且需維持社會交通,因此施工平面布置圖應是動態的。

  【考點解析】本小題是道分析簡答題,涉及的考點:施工總平面圖編制要求。

  在有新舊工程交錯及維持社會交通的條件下,在市政公用工程的各個施工階段,施工平面布置都是不同的。要科學合理地組織好市政公用工程的施工,施工平面布置圖應是動態的,必須詳細考慮好每一步的平面布置及其合理銜接。

  3.【參考答案】工程總工期為120d。

  關鍵線路為:①→②→⑤→⑦→11→12→13

  【考點解析】本小題是道計算題,涉及的考點:網絡計劃技術。在這里先應用簡單的加法,計算出各條可能的施工線路的工期,找出工期最長的施工線路即是關鍵線路,最長的工期即是工程總工期。

  4.【參考答案】事件(1)將使總工期拖延4d;事件(2)將使總工期再延長2d。如果承包人提出工期索賠,只能獲得由于事件(1)導致的工期拖延補償,即延期4d。因?yàn)樵械叵鹿芫W(wǎng)資料應由業主提供,并應保證資料的準確性,所以承包人應獲得工期索賠,而設備故障是承包人自身原因,所以不會獲得延期批準。工程發包方將以總工期124d作為考核承包人工期罰款的基準期。

  【考點解析】本小題是道分析簡答題,涉及的考點:施工合同索賠。事件(1)將使新線路基和下水道基坑開挖的工期變成44d,從而改變了關鍵線路和總工期,關鍵路線變?yōu)棰佟凇邸蕖唷帷狻?#9323;→⑬,總工期變?yōu)?24d。事件(2)將使改造線路面施工工期變?yōu)?2d,又一次改變了關鍵線路和總工期,關鍵路線變?yōu)棰佟凇邸蕖唷?#9323;→⑬,總工期變成126d。能否獲得發包方賠償,在于發包方有沒有履行合同所規定的義務或者應當承擔的風險。

  5.【參考答案】還有:實際施工進度圖;工程變更,價格調整,索賠及工程款收支情況;進度偏差的狀況和導致偏差的原因分析;解決問題的措施;計劃調整意見和建議。

  【考點解析】本小題是道補充題,涉及的考點:工程進度報告的內容。它包括(1)工程項目進度執行情況的綜合描述,主要內容是:報告的起止期,當?shù)貧庀蠹扒缬晏鞌?shù)統計,施工計劃的原定目標及實際完成情況,報告計劃期內現場的主要大事記(如停水、停電、事故處理情況,收到建設單位、監理工程師、設計單位等指令文件情況)。(2)實際施工進度圖。(3)工程變更,價格調整,索賠及工程款收支情況。(4)進度偏差的狀況和導致偏差的原因分析。(5)解決問題的措施。(6)計劃調整意見和建議。背景資料中提供的信息:項目部向上級公司提交的月度進度報告中,綜合描述了進度執行情況。兩相比較,被出題者有意識遺漏的部分,即是本小題的正確答案。

  33 背景資料:

  某市政工程公司承建一道路工程,基層為180mm水泥穩定碎石,面層為瀝青混凝土。項目經理親自參加了技術準備會議,并強調:項目技術負責人作為工程質量的第一負責人,必須盡快主持編制項目質量計劃,親自做好技術交底工作。

  開工前項目技術負責人就工程特點、概況、設計要求向施工人員進行了技術交底;鶎邮┕ぶ校宰孕镀囘\(yùn)輸混合料,瀝青混凝土攤鋪機鋪筑,12~15t三輪壓路機碾壓。

  面層橫縫采用平接縫,接縫施工時,先用熨平板預熱接縫。攤鋪新的瀝青混凝土后,由前一日施工結束停放在攤鋪機后路面上的壓路機順路線方向從中心向外側碾壓。

  問題:

  1.指出項目經理強調內容中的不妥之處并說明理由。

  2.項目技術負責人技術交底內容不全面,予以補充。

  3.指出道路基層施工設備配置存在的問題,并說明應如何調整。

  4.面層施工中存在多處違規操作。針對其中的問題給出正確的做法。

  參考解析:

  1.【參考答案】

  不妥當之處為"項目技術負責人作為工程質量的第一負責人,必須盡快主持編制項目質量計劃。"

  理由:項目負責人為工程質量的第一負責人,質量保證計劃應由施工項目負責人主持編制,項目技術負責人、質量負責人、施工生產負責人應按企業規定和項目分工負責編制。

  【考點解析】本小題為辨析改正題,考點涉及質量計劃編制的原則(參見考試用書2K320061的相應內容)。

  2.【參考答案】

  開工前項目技術負責人還應交底的內容有:相關技術規范、規程要求,獲準的施工方案,工程難點及解決辦法。

  【考點解析】本小題是道補充題,考點涉及開工前項目技術負責人技術交底的內容。這里要注意三個關鍵點:交底的時間節點、交底的執行人、交底的性質。這三個關鍵點的信息都要到背景資料中尋找。背景資料提供的信息:開工前項目技術負責人就工程特點、概述、設計要求向施工人員進行了技術交底。它告訴我們:交底的時間節點是整個道路工程開工前;交底的執行人是項目技術負責人;交底的性質是技術交底。第一、第三點決定了交底的內容,同時也決定了交底的執行人。因?yàn)槭窃谡麄道路工程開工前進行技術交底,所以其內容必定是單位工程的施工組織設計,該施工組織設計是由項目技術負責人主持制定的,他對其內容的來龍去脈最清楚,由他進行技術交底是最恰當?shù)。按施工組織設計進行技術交底的內容即是工程特點、概況、設計要求、相關技術規范、規程要求,獲準的施工方案、工程難點及解決辦法。與背景資料提供的技術交底內容相比較,被出題人故意隱去的內容即是本小題的答案。

  3.【參考答案】

  存在的問題:用瀝青混凝土攤鋪機鋪筑,12~15t三輪壓路機碾壓。

  調整:應該采用水泥穩定碎石混合料攤鋪機攤鋪;應使用12~18t壓路機作初步穩定碾壓,混合料初步穩定后用大于18t壓路機,在水泥初凝前碾壓到要求的壓實度為止。

  【考點解析】本小題為辨析改正題,考點涉及水泥穩定土基層的施工技術;卮鸨拘☆}的依據是《城鎮道路工程施工與質量驗收規范》CJJ 1~2008第7.5.6條第2款,第7.5.7條,第2、第3款。

  4.【參考答案】

  平接縫施工時不應該先用熨平板預熱接縫。正確的方法是:先用直尺檢查接縫處已壓實的路面,切除不平整及厚度不符合要求的部分,使工作縫成直角連接。清除切割時留下的泥水,干燥后涂刷粘層油并用熨平板預熱,鋪上新料后一起碾壓,騎縫先橫向后縱向碾壓。

  前一天停放在攤鋪機后面的壓路機不對。正確的要求是:在當天成型的路面上不得停放任何機械設備或車輛。

  碾壓從中心向外側碾壓不對。正確的方法是:壓路機應從外側向中心碾壓,碾壓速度應穩定而均勻。

  【考點解析】本小題是道辨析改正題,考點涉及瀝青混凝土面層施工技術要求。回答本小題的依據是《城鎮道路工程施工與質量驗收規范》CJJ 1—2008第8.2.15條第3款,第8.2.18條及第8.2.19條。

  34 指出降水井點布置的不妥之處,并寫出正確的做法。

  參考解析:

  ①降水井點布置采用單排井點不合理,溝槽深度達到5米以上,基坑寬度為6.5m,應采用雙排井點布置。

 、诮邓芫嗷颖0.5m不合理。降水井管與坑壁距離應大于1.0~1.5m。

上一頁  1 2 3 4

  相關推薦:

  2015年二級建造師公共科目全面復習方法匯總最新文章

  2015年二級建造師《市政工程》教材權威精講匯總

  雄鷹網校:二級建造師《各科目》最新命題規律分析

直播 主講
老師
導學
規劃班
導學規劃班
直播 1小時/科
課程目標:了解考試情況及備考學習邏輯
課程優勢:對學員進行復習方法指導,進行學習規劃的制定
零基礎
預學班
零基礎預學班
直播 4小時/科
課程目標:零基礎入門
課程優勢:熟悉知識框架,對基本知識、要點進行梳理,輕松開啟備考路。
私教
精講班
私教精講班
直播 24-39小時/科
課程目標:全面掌握知識點,打牢基礎
課程優勢:根據2025年新教材及考試大綱,精細化掌握考點,分析教材變動考點,全方位講解必考點。
沖刺
備考指導
沖刺備考指導
直播 0.5小時/科
課程目標:掌握沖刺期復習方法,調整高效備考方式
課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法
考點
鎖分班
考點鎖分班
直播 9-18小時/課
課程目標:緊抓命題特點及趨勢,掌握考試命題規律
課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點
高頻
刷題班
高頻刷題班
直播 9小時/科
課程目標:總結解題方法技巧,提高做題準確率
課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧和口訣
案例專項
突破班
案例專項突破班
直播 9小時/科
課程目標:掌握案例分析答題模板,確保案例題少丟分、不丟分
課程優勢:深度剖析近年案例真題,詳解案例題得分點和搶分點,挖掘出題規律
密卷
點題班
密押點題班
直播 9小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎
課程優勢:核心考點強化突破,穩抓得分點
通關
必背班
通關必背班
直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分
課程優勢:總結提煉多年必考核心內容,實用性極強
應試
技巧班
應試技巧班
直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧
課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧
密訓
提分班
密訓提分班
直播 1.5小時/科
課程目標:考前再強化,確保不丟分
課程優勢:根據歷年命題規律,考前再次梳理重要知識點,臨考提分
報名
下載 下載 下載 下載 下載 下載 下載 下載 下載 下載 下載
課時安排 直播
1小時/科
直播
4小時/科
直播
24-36小時/科
直播
0.5小時/科
直播
9-18小時/科
直播
9小時/科
直播
9小時/科
直播
9小時/科
直播
3小時/科
直播
0.5小時/科
直播
1.5小時/科
施工管理 二師兄
牛魔王
/ 報名
法規相關知識 房博 / 報名
建筑實務 大鵬 / 報名
市政實務 白象 / 報名
機電實務 黃獅 / 報名
公路實務 白象 / 報名
水利水電實務 黃獅 / 報名
在線課程
2025年
無憂取證班
68%學員選擇
2025年
AI私塾班
32%學員選擇
適合學員 ①零基礎/多次考試未通過,備考很茫然
②需要系統化、全流程學習
③需要名師領學,專業指導,穩步提升
④希望一次順利通過全部考試
①基礎知識薄弱,建工行業小白,備考茫然;
②需要全方位全流程學習、系統梳理知識點;
③現場經驗不足,沒有實操案例;
④平時工作忙,想要快速掌握考試要點;
在線課程
2025年
無憂取證班
68%學員選擇
2025年
AI私塾班
32%學員選擇
適合學員 ①零基礎/多次考試未通過,備考很茫然
②需要系統化、全流程學習
③需要名師領學,專業指導,穩步提升
④希望一次順利通過全部考試
①基礎知識薄弱,建工行業小白,備考茫然;
②需要全方位全流程學習、系統梳理知識點;
③現場經驗不足,沒有實操案例;
④平時工作忙,想要快速掌握考試要點;
AI私塾
基因
提分
模式
導學入門
導學規劃班
導學規劃班
直播 1小時/科
課程目標:了解考試情況及備考學習邏輯
課程優勢:對學員進行復習方法指導,進行學習規劃的制定
夯實基礎
零基礎預學班
零基礎預學班
直播 4小時/科
課程目標:零基礎入門
課程優勢:熟悉知識框架,對基本知識、要點進行梳理,輕松開啟備考路。
私教精講班
私教精講班
直播 24-39小時/科
課程目標:全面掌握知識點,打牢基礎
課程優勢:根據2025年新教材及考試大綱,精細化掌握考點,分析教材變動考點,全方位講解必考點。
AI智能課后作業
AI智能課后作業
課后練習
課程目標:學練結合,知識點內化吸收
課程優勢:私教精講班配套,知識點智能推薦課后練習
鞏固提分階段
沖刺備考指導
沖刺備考指導
直播 0.5小時/科
課程目標:掌握沖刺期復習方法,調整高效備考方式
課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法
考點鎖分班
考點鎖分班
直播 9-18小時/科
課程目標:緊抓命題特點及趨勢,掌握考試命題規律
課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點
高頻刷題班
高頻刷題班
直播 9小時/科
課程目標:總結解題方法技巧,提高做題準確率
課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣
案例專項突破班
案例專項突破班
直播 9小時/科
課程目標:掌握案例分析答題模板,確保案例題少丟分、不丟分
課程優勢:深度剖析近年案例真題,詳解案例題得分點和搶分點,挖掘出題規律
考前沖刺階段
密卷點題班1
密卷點題班1
直播 3小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎
課程優勢:核心考點強化突破,穩抓得分點
密卷點題班2
密卷點題班2
直播 3小時/科
課程目標:強化階段檢驗,查漏補缺,強化提升
課程優勢:核心考點強化突破,穩抓得分點
密卷點題班3
密卷點題班3
直播 3小時/科
課程目標:模擬實戰,掌握實戰技巧,考場不慌亂
課程優勢:核心考點強化突破,穩抓得分點
通關必背班
通關必背班
直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分
課程優勢:總結提煉多年必考核心內容,實用性極強
終極搶分階段
應試技巧班
應試技巧班
直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧
課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧
密訓提分班
密訓提分班
直播 1.5小時/科
課程目標:考前再強化,確保不丟分
課程優勢:根據歷年命題規律,考前再次梳理重要知識點,臨考提分
VIP美題·智能刷題 ★★★
三星題庫
每日一練
每日錯題榜
教材同步
★★★★
四星題庫
真題題庫
模擬題庫
章節刷題
★★★★★
五星題庫
高頻?
大數據易錯
VIP密訓
真題視頻解析
輔助功能
練習工具
VIP配套資料 配套資料
(電子版)
電子書-通關攻略
電子書-極致真題
備考一點通
課程講義
全程學習計劃書
五年真題集錦
速記口訣
考前5頁紙
VIP旗艦
服務
人工助學服務 一對一授課老師答疑
一對一班主任督學
學員交流群
(AI)私人定制服務 學籍檔案
PMAR學習規劃
大數據學習報告
學習進度統計
官網查分服務
VIP勛章
節點嚴控服務 考試倒計時提醒
VIP直播日歷
上課提醒
便捷系統服務 課程視頻、音頻、講義下載
手機、平板、電腦多平臺聽課
無限次離線回放
課程有效期 2年有效期! 1年有效期!
協議保障 有效期結束,考試不過科目辦理退費!協議>> 考試不過科目,第二年免費重學!協議>>
增值內容 贈送2024年【強化精講班】模塊 贈送2024年【強化精講班】模塊
官方定價 全科:6280
單科:2980(實務)
單科:2780(公共)
全科:4880
單科:2380(實務)
單科:2180(公共)
文章搜索
萬題庫小程序
萬題庫小程序
·章節視頻 ·章節練習
·免費真題 ·?荚囶}
微信掃碼,立即獲!
掃碼免費使用
施工管理
共計1002課時
講義已上傳
7344人在學
工程法規
共計1163課時
講義已上傳
11529人在學
建筑工程
共計1569課時
講義已上傳
32397人在學
市政工程
共計1578課時
講義已上傳
106503人在學
機電工程
共計1161課時
講義已上傳
19426人在學
推薦使用萬題庫APP學習
掃一掃,下載萬題庫
手機學習,復習效率提升50%!
距離2025年考試還有
版權聲明:如果二級建造師考試網所轉載內容不慎侵犯了您的權益,請與我們聯系800@exam8.com,我們將會及時處理。如轉載本二級建造師考試網內容,請注明出處。
點擊
咨詢
掃碼添加微信
咨詢二建備考詳情
官方
微信
掃描關注二建微信
領《大數據寶典》
報名
查分
掃描二維碼
關注二建報名查分
看直播 下載
APP
下載萬題庫
領精選6套卷
萬題庫
微信小程序
幫助
中心
選課
報名
文章責編:houwenjing
