  6 某工業建設工程項目建設單位委托了一家監理單位協助組織工程招標并負責施工監理工作。總監理工程師在主持編制監理規劃時,安排了一位專業監理工程師負責該建設項目風險分析和相應監理規劃內容的編寫工作。經過風險識別、評價,按風險量的大小將該項目中的風險歸類為大、中、小3類。根據該建設項目的具體情況,監理工程師對建設單位的風險事件提出了風險對策,制定了相應的風險控制措施,見表2-1。

2015年監理工程師考試《案例分析》強化試題(4)

  通過招標,建設單位與土建承包單位簽訂了施工合同。設備安裝時,監理工程師發現土建承包單位施工的某一設備基礎預埋的地腳螺栓位置與設備基座相應的尺寸不符,設備安裝單位無法將設備安裝到位,造成設備安裝單位工期延誤和費用損失。經查,土建承包單位是按設計單位的設備基礎圖施工的,而建設單位采購的是該設備的改型產品,基座尺寸與原設計圖紙不符。對此,建設單位決定做出設計變更,按進場設備的實際尺寸重新預埋地腳螺栓,并由原土建承包單位負責實施。

  土建承包單位和設備安裝單位均依據合同條款的規定提出了索賠要求。

  【問題】

  1.針對監理工程師提出的風險轉移、風險回避和風險自留3種風險對策,指出各自的適用對象(指風險量大小)。分析監理工程師在表中提出的各項風險控制措施是否正確?說明理由。

  2.針對建設單位提出的設計變更,說明實施設計變更過程的工作程序。

  3.按《建設工程監理規范>>(GB/T 50319)的規定,分別寫出土建承包單位和設備安裝單位提出索賠要求和總監理工程師處理索賠程序應使用的相關表式。

  參考解析:

  1.風險轉移適用于風險量大或中等的風險事件。(0.5分)

  風險回避適用于風險量大的風險事件。(0.5分)

  風險自留適用于風險量小的風險事件。(0.5分)

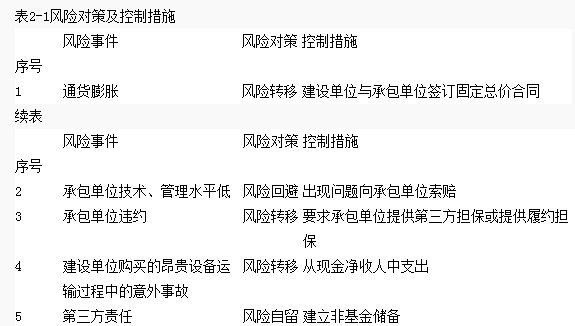

  風險對策及控制措施表中提出的措施(按序號):

  (1)正確(0.5分)。固定總價合同對建設單位沒有風險。(1分)

  (2)不正確(0.5分)。應選擇技術、管理水平高的承包單位。(1分)

  (3)正確(0.5分)。第三方擔保或承包單位提供履約保函可以轉移風險。(1分)

  (4)不正確(0.5分)。從現金凈收人中支出屬于風險自留。對這類風險可采取投保保險的方式轉移風險。(1分)

  (5)正確(0.5分)。出現風險損失,從非基金儲備中支付,有應對措施。(1分)

  2.實施設計變更過程的工作程序為:

  (1)建設單位將變更要求通知設計單位,如果有變更的方案和建議,應一并報送設計單位。(1分)

  (2)設計單位研究設計變更內容,并完成設計變更圖紙,以書面形式簽發給建設單位。(1分)

  (3)總監理工程師審核設計變更圖紙,并簽發工程變更單。(1分)

  (4)總監理工程師對變更的費用和工期作出評估,協助建設單位、施工單位進行協商,并達成一致。(1分)

  (5)各方簽認設計變更單,承包單位按變更的決定組織施工。(1分)

  (6)監督承包單位實施設計變更的內容。(1分)

  3.土建承包單位和設備安裝單位提出索賠要求的表式:費用索賠申請表、工程臨時延期申請表。(2分)

  總監理工程師處理索賠要求的表式:費用索賠審批表、工程臨時延期審批表、工程最終延期審批表。(3分)




上一頁  1 2 3 4 5 6

  相關推薦:

  考試吧:2015年監理工程師《各科目》強化試題

  2015年監理工程師考試《案例分析》考點解析匯總

  2015監理工程師《理論與法規》章節講義與例題匯總

0
收藏該文章
在線課程
2025年
云私塾
37%學員選擇
2025年
零基礎暢學班
43%學員選擇
2025年
全程班
20%學員選擇
適合學員 ①學習時間不足,需定制高效輔導方案;
②基礎知識薄弱,需循序漸進高效提分;
③學習動力不足,需全方位領學促學習;
④云私塾智能學習系統,1V1專屬定制。
①基礎知識薄弱,建工行業小白;
②需要全方位、系統梳理知識點;
③現場經驗不足,沒有實操案例;
④4階課程體系,學習更有動力。
①具備專業基礎;
②自學能力較強;
③自控能力較強;
④較注重性價比。
在線課程
2025年
云私塾
37%學員選擇
2025年
零基礎暢學班
43%學員選擇
2025年
全程班
20%學員選擇
適合學員 ①學習時間不足,需定制高效輔導方案;
②基礎知識薄弱,需循序漸進高效提分;
③學習動力不足,需全方位領學促學習;
④云私塾智能學習系統,1V1專屬定制。
①基礎知識薄弱,建工行業小白;
②需要全方位、系統梳理知識點;
③現場經驗不足,沒有實操案例;
④4階課程體系,學習更有動力。
①具備專業基礎;
②自學能力較強;
③自控能力較強;
④較注重性價比。
導學階段 學習方法論
備考指導
基礎階段 考點精講
真題解析
精講習題集
強化階段 精題必練
查缺補漏卷
萬人?
控制特訓
案例特訓
沖刺階段 直播密訓
突擊小灶班
應試技巧
考前10頁紙
臨考點睛卷
電子資料 《課程講義》
《學習計劃》
《真題資料包》
《思維導圖》
《恒重考點》
《高頻易錯點》 (土建/公共科目)
《黃金記憶口訣》
《數字五頁紙》
《計算題公式手冊》
紙質資料 《同步章節必刷題》 (土建專享)
《歷年真題及模擬卷》 (土建專享) (土建、公共)
《全真模擬卷》 (土建、公共)
班主任服務 考試報名通知
課程更新通知
?紲y評通知
入學指導服務
學情問題解決
學管師服務 建立學習檔案(25年)
100人專屬學習群
備考保障
25年考試不過,可免費重學3年 25年考試不過,可免費重學1年 1年有效期!
套餐價格 單科:2750-3150
土建全科:9750
單科:1230
土建/交通/水利全科:3930
單科:630
土建/交通/水利全科:2230
0
收藏該文章
文章搜索
關注官方微信
·考試資訊 ·學習資料
·考點預測 ·優惠活動
公眾賬號:考試吧
掃描二維碼關注
距離2025年考試還有
2025年考試時間:5月17、18日
版權聲明:如果監理工程師考試網所轉載內容不慎侵犯了您的權益,請與我們聯系800@exam8.com,我們將會及時處理。如轉載本監理工程師考試網內容,請注明出處。
Copyright © 2004- 考試吧監理工程師考試網 出版物經營許可證新出發京批字第直170033號
京ICP證060677 京ICP備05005269號 中國科學院研究生院權威支持(北京)
在線模擬試題
考證通關殺器
考試最新資訊
一次通關技巧
