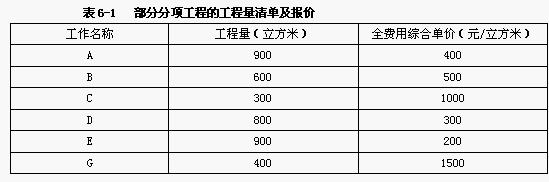

在工程進行到第6周末檢查發現:B分項工程已經完成,但由于設計修改,實際工程量為1200立方米,A、C、D三項分項工程按照計劃工程量完成;E分項工程實際完成工程量300立方米;G分項工程完成1周的工程量;H分項工程由于業主提供圖紙原因,剛剛開始。經業主批準C分項工程全費用綜合單價上調10%;由于H分項工程的拖延使承包商設備閑置20個臺班(綜合臺班費1500元/臺班,其中折舊費900元),人員窩工100工日(正常工日單價為50元/工日,折減的工日單價為30元/工日)。部分工程量清單及報價見表6-1。
問題:
1.在網絡圖上繪制實際進度前鋒線,并分析H分項工程進度變化對于工期的影響?
2.如果承包商針對H分項工程提出工期延長要求,監理工程師應批準多少,為什么?
3.承包商針對H分項工程提出了費用索賠,其索賠金額應是多少?
4.在表6-2中計算到第6周末各分項工程的擬完工程計劃投資、已完工程計劃投資和已完工程實際投資。
5.分析該工程第6周末的投資偏差和進度偏差。

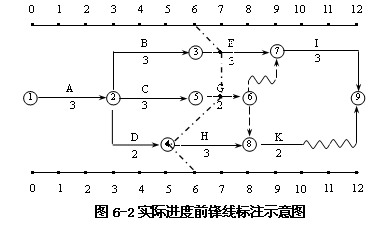

標準答案:1. 第6周檢查時實際進度前鋒線如圖6-2所示(3分)。
H拖延了1周,但是H有2周的總時差(2分),因此H的進度拖延對工期不會產生影響(1分)。
2.監理工程師不應批準承包商提出的工期索賠要求(2分),因為承包商的工期并沒有受到影響(1分)。
3.承包商的費用索賠為:
機械窩工費:20×900=18000元(1分)
人員窩工費:100×30=3000元(1分)
合計:21000元 (1分)

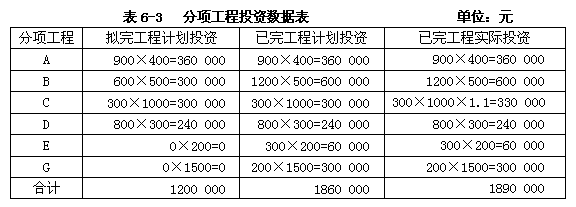

4.計算結果見表6-3(4.5分)。
